إنشاء جدول زمني لمشروع منحة فنية تمت قراءة 0٪

إنشاء جدول زمني لمشروع منحة فنية

لإنشاء جدول زمني لمشروع منحة فنية، ابدأ بحدود فترة التمويل المؤهلة، ثم حوّل نتائج المشروع إلى أنشطة ومعالم رئيسية، ورتّبها وفق التبعيات الفعلية قبل تعيين تواريخ ومدد واقعية. ثبّت التواريخ التي لا يمكن تحريكها، واترك المرونة للأنشطة القابلة للتعديل، وأضف وقتاً احتياطياً فقط لخطر زمني محدد. أخيراً، طابق الجدول مع وصف المشروع والميزانية وتعليمات المموِّل.

خريطة بناء جدول زمني قابل للتنفيذ

استخدم هذا التسلسل لتحويل نطاق المشروع إلى خطة زمنية مترابطة؛ كل خطوة تربط النشاط بشرطه وتوقيته والنتيجة التي يدعمها.

  1. ثبّت نافذة المشروعسجّل تاريخ البدء والانتهاء المؤهلين وأي حدث أو التزام ثابت؛ هذه هي الحدود التي لا ينبغي للأنشطة المموَّلة تجاوزها.
  2. حوّل النتائج إلى وحدات عمللكل نتيجة، حدّد الأنشطة الرئيسية والمعالم أو المخرجات القابلة للتسليم، واجمع المهام الصغرى التي لا تحتاج إلى سطر مستقل.
  3. ارسم التبعياتبيّن ما يجب أن يكتمل أولاً، وما يمكن أن يجري بالتوازي، ومن المسؤول عندما يؤثر متعاون أو شريك في التنفيذ.
  4. عيّن المدد والتواريخقدّرها من ظروف التنفيذ الفعلية؛ عند عدم اليقين استخدم نطاقاً زمنياً واقعياً بدلاً من دقة غير مبررة.
  5. أضف الاحتياط حيث يوجد خطراربط الوقت الاحتياطي بخطر محدد مثل توريد أو موافقة غير مؤكدة، ولا تضفه تلقائياً إلى كل نشاط.
  6. طابق ثم راجعتحقق من اتساق النشاط والتوقيت مع وصف المشروع والميزانية، ثم اختبر التغطية والتسلسل والجدوى والوضوح.

قاعدة القرار: التزام ثابت = لا يتحرك؛ نشاط تابع = ينتظر شرطه المسبق؛ نشاط مستقل = يمكن جدولته بالتوازي؛ عدم يقين حقيقي = نطاق زمني أو وقت احتياطي مبرر.

الجدول الزمني للمشروع هو خطة تنفيذ العمل المموَّل—ما الذي سيحدث، وبأي ترتيب، ومتى—وليس جدول تقديم الطلب أو مراجعته. إذا حدّد المموِّل تاريخ بدء أو انتهاء مؤهلاً أو تنسيقاً إلزامياً، فهذه القيود تتقدم على تفضيلات العرض.

داخل تلك الحدود، تحدد ظروف التنفيذ—مثل توفر المتعاونين، والتزامات المكان أو الشركاء، وتسليم المواد، والموافقات—ما إذا كانت المدد والتواريخ المقترحة قابلة للتنفيذ فعلياً.

جدول المحتويات

تحديد فترة مشروع المنحة وقيود التواريخ

يبدأ تخطيط فترة مشروع المنحة بفصل التواريخ التي لا يمكن للمموِّل أو المشروع تغييرها عن التواريخ التي لا يزال بإمكان الفنان تعديلها.

تحدد قيود التواريخ الثابتة حدود نطاق الجدولة، بينما يمكن لتواريخ التخطيط المرنة أن تتحرك ضمن تلك الحدود عند جدولة أنشطة المشروع.

يحدد تاريخ البدء المؤهل وتاريخ الانتهاء المؤهل الفترة المموَّلة عندما تحدد قواعد المموِّل هاتين الحدّين.

توقيت الإخطار مهم عندما تعتمد بداية المشروع المسموح بها أو الممكنة على وقت الإبلاغ بقرار المنحة.

تاريخ الحدث الثابت، كمعرض أو أداء، يحدد مدى تأخر الأنشطة السابقة التي يمكن أن تحدث، في حين أن التزام المكان أو الشريك يمكن أن يخلق قيداً ثابتاً آخر.

تبقى التواريخ غير المحددة بمتطلبات المموِّل أو التزامات المشروع قابلة للتعديل ضمن نافذة المشروع القابلة للاستخدام.

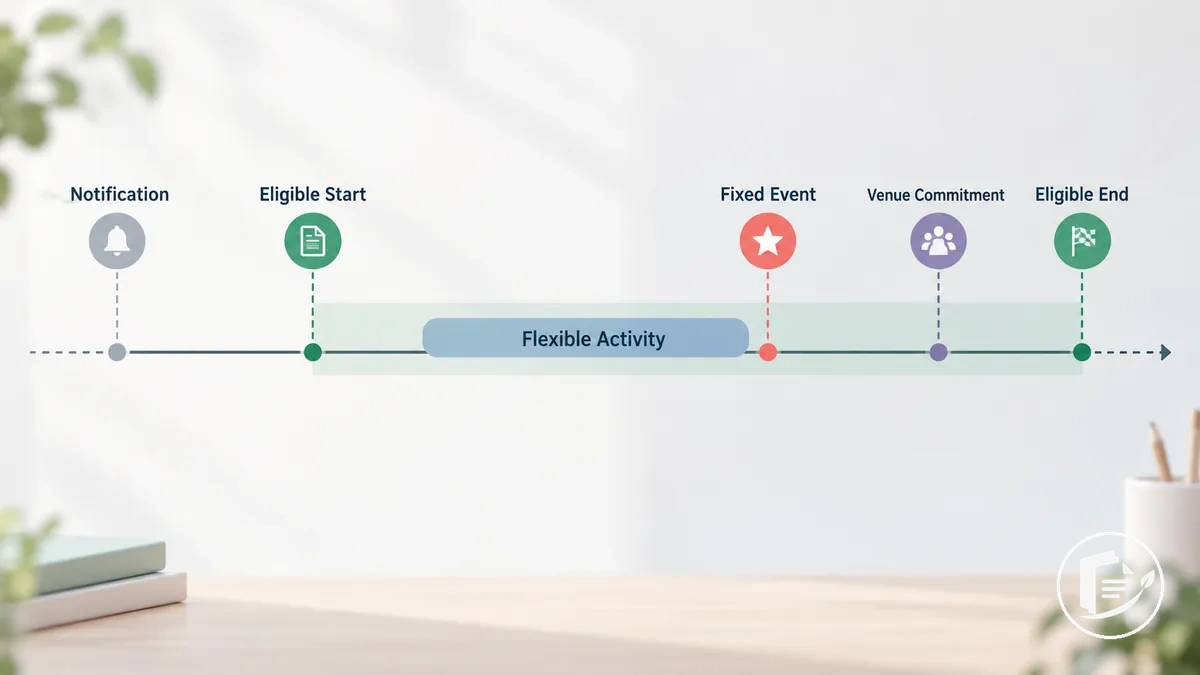

نافذة مشروع منحة توضيحية تظهر التواريخ المؤهلة وتاريخ حدث ثابت وتوقيت أنشطة مرن

على سبيل المثال، إذا كان للمعرض تاريخ افتتاح ثابت، فإن هذا التاريخ يضيّق نافذة الإنتاج لأن الإنتاج والتركيب وغيرهما من الأنشطة السابقة الضرورية يجب أن تتوافق قبله بدلاً من التحرك مع بقية الخطة.

بعد تصنيف القيود الثابتة والتواريخ القابلة للتعديل، فإن الفاصل الزمني المسموح به من قبل الحدود المؤهلة المطبقة والتزامات المشروع غير القابلة للتحريك هو فترة مشروع المنحة القابلة للاستخدام لجدولة مستوى المهام.

تقسيم مشروع الفنان إلى أنشطة ومعالم رئيسية

قسّم مشروع الفنان من كل نتيجة مشروع مقصودة إلى أنشطة رئيسية، ثم حدد المعلم الرئيسي أو المُخرَج القابل للتسليم الذي يمثّل تقدماً ذا معنى أو إنجازاً.

يجب أن يصبح كل نشاط وحدة عمل قابلة للجدولة تدفع بوضوح النتيجة ذات الصلة قدماً.

استمد الأنشطة من النطاق المحدد في وصف المشروع وأهدافه، ثم جمّع العمل على مستوى مفيد لتخطيط الجدول الزمني.

قد تكون أنشطة مثل البحث، أو اقتناء المواد، أو الإنتاج، أو التمرين، أو التركيب، أو العرض مناسبة عندما تشكل فعلاً جزءاً من مشروع الفنان المقترح.

حيثما يعتمد التنفيذ على متعاون أو شريك، سجّل المسؤولية ليكون واضحاً من المسؤول عن وحدة العمل ذات الصلة.

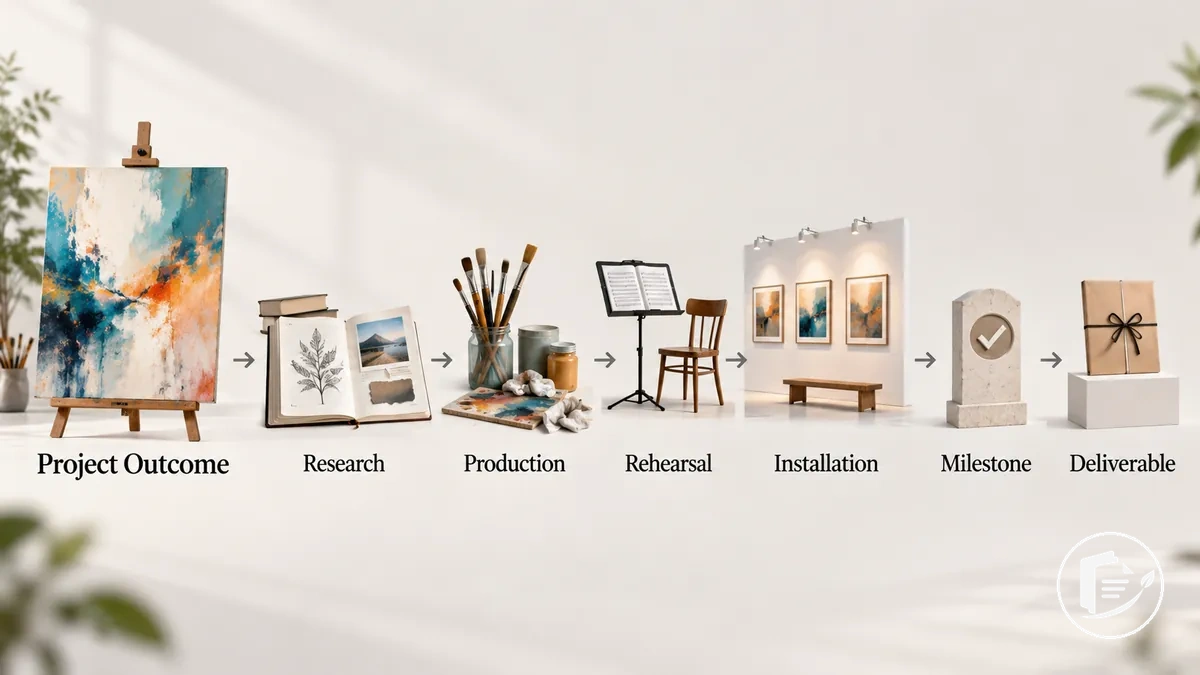

نتيجة مشروع فني مقسمة إلى أنشطة رئيسية ونقاط تفتيش معالم رئيسية لجدول زمني لمنحة
  1. تحديد نتيجة المشروع أو المُخرَج القابل للتسليم. اذكر النتيجة التي يهدف العمل المخطط لإنتاجها؛ المعيار هو أن كل نشاط لاحق يمكن ربطه بهذه النتيجة.
  2. تقسيم النتيجة إلى أنشطة رئيسية. حدد العمل الجوهري المطلوب للوصول إليها؛ المعيار هو أن كل نشاط يمثل وحدة عمل قابلة للجدولة وليس مجرد نية عامة.
  3. تجميع المهام الصغرى. ادمج المهام الدقيقة التي لا تحتاج إلى مدخلات جدول زمني منفصلة؛ المعيار هو أن بنود العمل المتبقية مفصّلة بما يكفي للجدولة دون أن تتحول إلى جرد مهام شامل.
  4. وضع علامات على المعالم الرئيسية أو المخرجات القابلة للتسليم. حدد نقاط إنجاز مهمة أو حالات مشروع تظهر متى تم الوصول إلى مرحلة ذات معنى؛ المعيار هو أن كل معلم رئيسي يمثل نقطة تفتيش وليس عملاً يتم تنفيذه.
  5. تعيين المسؤولية عند الاقتضاء. عندما يؤثر متعاون أو شريك على التنفيذ، حدد الشخص المسؤول عن هذا النشاط أو المُخرَج القابل للتسليم؛ المعيار هو أن الملكية واضحة أينما يعتمد العمل المنسق عليها.

النشاط هو عمل يتم تنفيذه، بينما المعلم الرئيسي يمثل نقطة إنجاز مهمة أو حالة مشروع؛ المُخرَج القابل للتسليم هو مخرج قد يكون بمثابة نقطة التفتيش هذه.

اجعل التحليل عملياً: قد تحتوي مرحلة الإنتاج على عدة مهام صغرى دون أن تتطلب كل مهمة أن تصبح مدخلاً منفصلاً في الجدول الزمني.

بمجرد التعبير عن أنشطة المشروع ومعالمه الرئيسية كوحدات عمل مفيدة ونقاط تفتيش، تصبح جاهزة للترتيب التسلسلي.

ترتيب الأنشطة حسب مراحل المشروع والتبعيات

توجد تبعية بين الأنشطة عندما يعتمد نشاط على نشاط آخر أو على شرط مسبق قبل أن يتمكن من البدء أو الانتهاء.

يعمل الشرط المسبق كنشاط سابق، بينما النشاط التابع هو النشاط اللاحق الذي يتبعه في تسلسل المشروع.

رتّب كل مرحلة مشروع حسب التبعيات الفعلية لا التواريخ الاعتباطية: العمل الذي يتطلب شرطاً مسبقاً حقيقياً يجب أن ينتظر حتى يُستوفى هذا الشرط، بينما المهمة الموازية المستقلة يمكن أن تجري بالتزامن.

على سبيل المثال، قد يتطلب الإنتاج اكتمال البحث، بينما قد يتمكن تحضير التوثيق من العمل بالتوازي مع أعمال أخرى.

يجب أن يجعل التسلسل كل شرط مسبق ونشاط تابع والأثر الجدولي واضحاً دون فرض نموذج مرحلة واحد على كل مشروع فني.

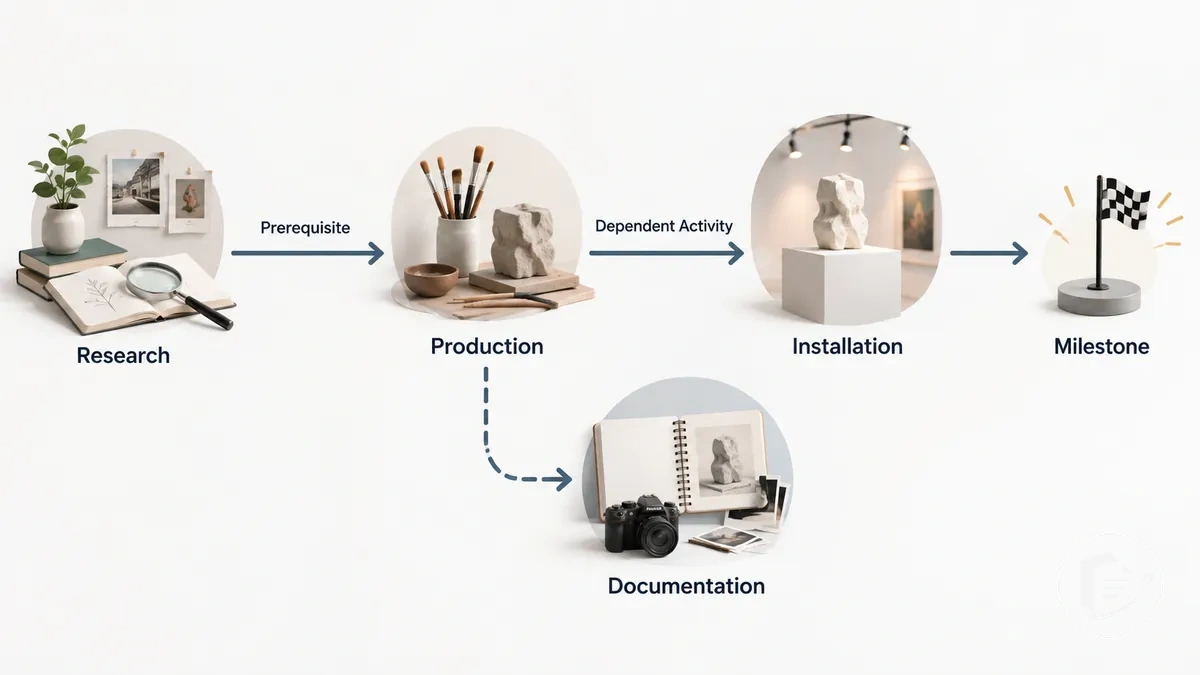

أنشطة مشروع مرتبة حسب التبعيات مع مهام متسلسلة ومتوازية تؤدي إلى معلم رئيسي
  1. ابدأ بأول نشاط مطلوب أو مرحلة مشروع. حدد شرطه المسبق، إن وجد؛ بدون شرط مسبق داخل المشروع، لا يحتاج النشاط إلى انتظار نشاط مشروع آخر.
  2. حدد النشاط التابع. ضع علامة على النشاط السابق الذي يتطلبه؛ يجب على النشاط اللاحق الانتظار عندما يجب إكمال ذلك الشرط المسبق أولاً.
  3. افصل العمل الموازي. حدد الأنشطة التي لا تتطلب إكمال العمل السابق؛ يمكن لتلك الأنشطة أن تجري بالتوازي بدلاً من إطالة التسلسل دون داع.
  4. استمر عبر المراحل اللاحقة. لكل نشاط، حدد شرطه المسبق وما إذا كان العمل اللاحق يجب أن ينتظر أو يمكن أن يجري بالتزامن.
  5. ضع علامة على المعلم الرئيسي. حدد نقطة الإنجاز التي تتبع أنشطتها السابقة المطلوبة؛ هذا يؤكد أين يصل تسلسل التبعية إلى نقطة تفتيش مشروع ذات معنى.

في مشروع تركيب افتراضي، إذا كان يجب أن ينتهي التصنيع قبل أن يبدأ التركيب، فقد يؤدي تأخير التصنيع إلى تأخير لاحق عن طريق تغيير موعد التركيب ومعلم رئيسي لاحق ما لم يمتص العمل الموازي أو المرونة الجدولية المتاحة هذا التغيير.

بمجرد أن تصبح علاقات النشاط السابق واللاحق والمهام الموازية واضحة، يصبح ترتيب النشاط مستقراً بما يكفي لتعيين التواريخ والمدد.

تعيين تواريخ ومدد ووقت احتياطي واقعية

عيّن كل تاريخ بدء وتاريخ انتهاء ومدة فقط بعد أن يصبح ترتيب النشاط واضحاً، مستخدماً ظروف التنفيذ الفعلية لا التقديرات المتفائلة.

عندما يكون التوقيت غير مؤكد، استخدم نطاقاً زمنياً واقعياً بدلاً من الإيحاء بمدة دقيقة لا يمكن لظروف المشروع المتاحة دعمها.

قدّر توقيت النشاط بناءً على الظروف التي تحدد المدة التي يمكن أن يستغرقها العمل بشكل واقعي.

يؤثر التعقيد الداخلي على مدة العمل، بينما يمكن لتوفر المتعاون، والتزامات المكان أو الشريك، وتسليم المواد، ومتطلبات الموافقة، والمدة الزمنية للإنتاج أن تحدّد متى يبدأ العمل أو ينتهي.

يجب أن يبقى التاريخ الثابت ثابتاً عندما يمثل التزاماً غير قابل للتحريك، بينما يمكن تعديل نافذة العمل المقدرة عندما تتغير ظروفها الأساسية.

توفر هذه العوامل الأساس لتحديد ما إذا كان الوقت الاحتياطي الإضافي مناسباً.

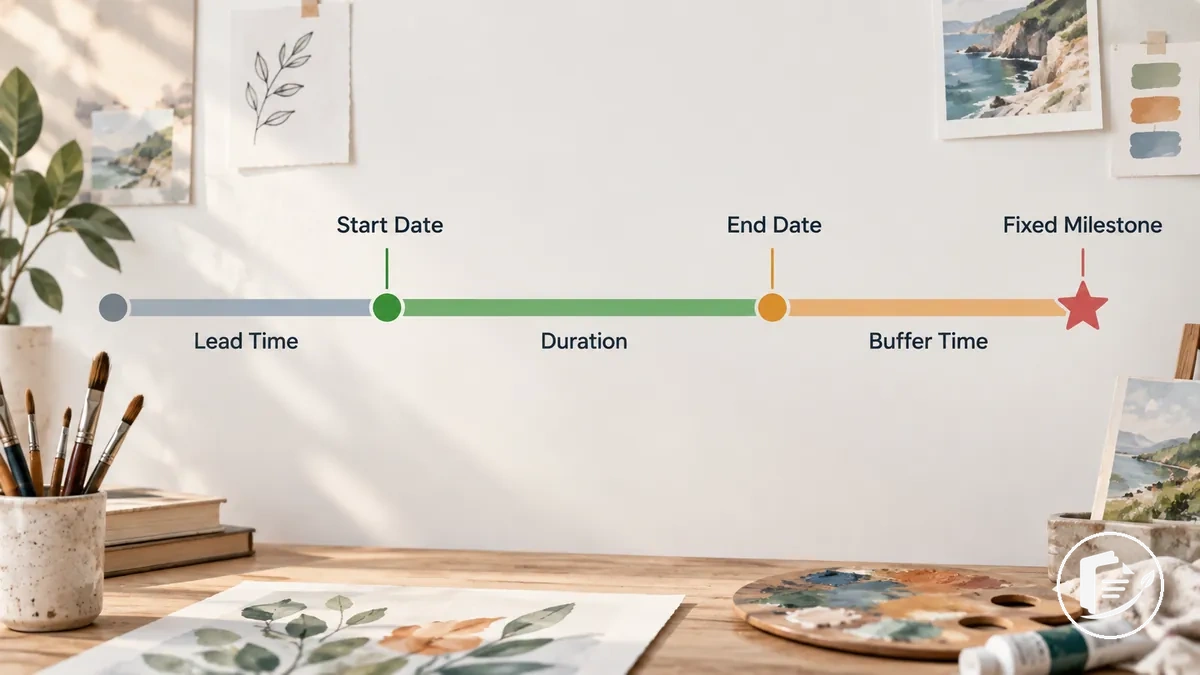

جدول زمني توضيحي لنشاط مشروع يظهر المدة والمدة الزمنية الخارجية ووقت احتياطي ومعلم رئيسي ثابت

الوقت الاحتياطي طوارئ لعدم اليقين المعقول، وليس حشواً اعتباطياً. يجب أن يعكس مقداره الخطر المحدد على الجدول، لا قاعدة عالمية.

على سبيل المثال، إذا كان يجب أن يحدث تسليم مادة خارجية قبل أن يبدأ الإنتاج، فقد يبرر وقت التسليم غير المؤكد وقتاً احتياطياً قبل الإنتاج؛ إذا تغير التسليم، قد يتحرك النطاق الزمني القابل للتعديل للإنتاج بينما يبقى تاريخ الحدث الثابت دون تغيير.

يجب أن يظل الجدول الناتج موثوقاً وقابلاً للتعديل مع وضوح ظروف التنفيذ.

مواءمة الجدول الزمني مع وصف المشروع والميزانية

تعني مواءمة الجدول الزمني أن النشاط الرئيسي نفسه يظهر في توقيت متوافق في وصف المشروع، مع انعكاس احتياجات الموارد ذات الصلة في الميزانية عندما تنطبق فئة تكلفة مميزة.

يجب أن يظل الجدول الزمني ووصف المشروع والميزانية متّسقين بشأن ماهية النشاط والغرض منه في المشروع ومتى تكون أي تكاليف ذات صلة مطلوبة.

تتبّع كل نشاط رئيسي عبر الجدول الزمني ووصف المشروع والميزانية لمقارنة توقيته والغرض منه في المشروع وفئة التكلفة ذات الصلة.

يجعل هذا التدقيق المتبادل أيّ تفاوت مرئياً دون افتراض أن كل نشاط يتطلب بند ميزانية منفصلاً.

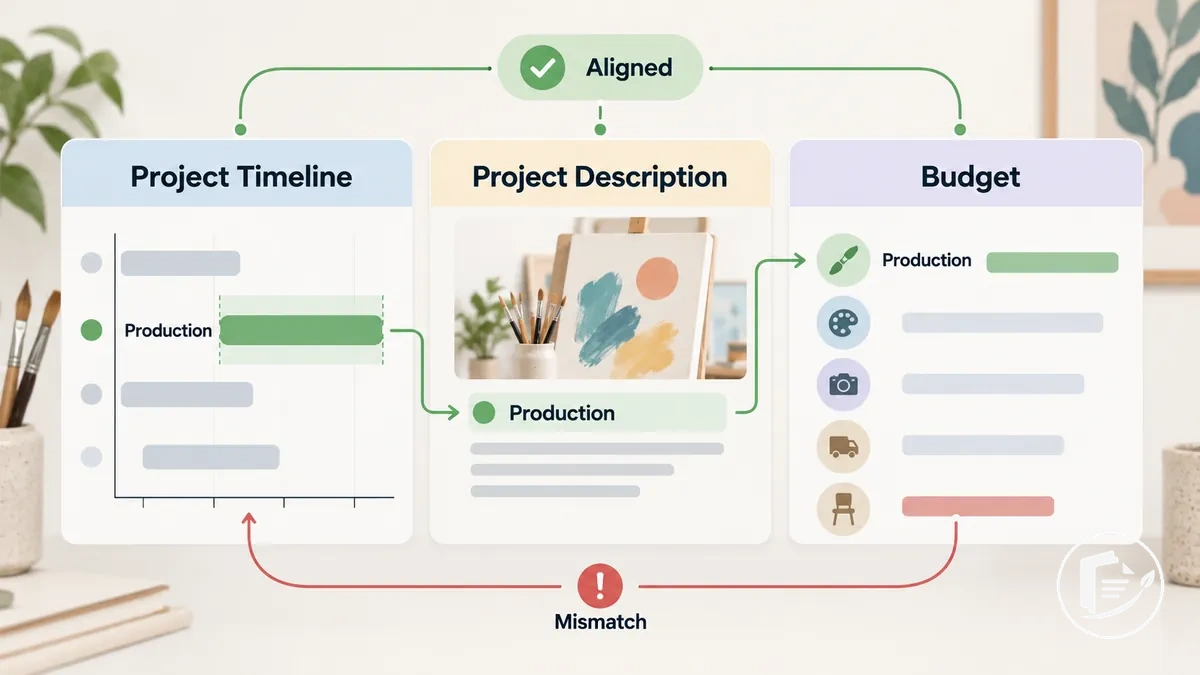

جدول زمني للمشروع ووصف المشروع وميزانية متوائمة حول نفس النشاط المموّل بالمنحة
النشاط توقيت الجدول الزمني الغرض في وصف المشروع فئة التكلفة ذات الصلة (إن وجدت) فحص الاتساق
البحث مرحلة البحث يطوّر المادة أو التوجيه المطلوب لأعمال المشروع اللاحقة الحاجة إلى موارد متعلقة بالبحث، إن أمكن متوائم عندما يتوافق الغرض المذكور وأي حاجة إلى موارد متعلقة مع توقيت البحث
الإنتاج مرحلة الإنتاج يخلق العمل الفني المخطط أو مخرج المشروع مواد أو خدمات الإنتاج، إن أمكن يتطلب مراجعة عندما تظهر تكلفة إنتاج في فترة لا يوجد فيها نشاط إنتاج مقابل
العرض مرحلة العرض يُسلّم أو يقدّم مخرج المشروع في سياقه المقصود حاجة إلى موارد متعلقة بالعرض، إن أمكن متوائم عندما يحدث توقيت النشاط والغرض المذكور وأي تكلفة ذات صلة في أجزاء متوافقة من المشروع

يمكن لمهمة مشروع ليس لها حاجة موارد مميزة أن تكون نشاطاً مشروعاً بدون تكلفة، لذا فإن غياب بند ميزانية منفصل ليس بالضرورة تفاوتاً.

على النقيض، قد تتطلب نفقة إنتاج تظهر في فترة لا يظهر فيها الجدول الزمني أي نشاط إنتاج تصحيحاً أو توضيحاً؛ حيثما تكون المعالجة التفصيلية للتكاليف مطلوبة، وائم الجدول الزمني مع ميزانية المنحة دون تحويل الجدول الزمني إلى تمرين لبناء الميزانية.

مراجعة الجدول الزمني من حيث الوضوح والجدوى والاتساق

يجب أن يتمتع الجدول الزمني المكتمل بوضوح كافٍ لجعل العمل المخطط مفهوماً، ودعم الجدوى ضمن الفترة المموَّلة، والحفاظ على الاتساق مع بقية الطلب.

لذلك تختبر مراجعة الجدول الزمني ما إذا كان الجدول موثوقاً من الناحية التشغيلية في ظل الظروف المذكورة للمشروع، وليس فقط ما إذا كانت تواريخه سهلة القراءة.

راجع كل معيار مقابل شرط قابل للملاحظة في الجدول الزمني المكتمل وعامل النتيجة إما كإشارة نجاح أو كسبب للمراجعة.

تنتقل قائمة المراجعة من تغطية النشاط وتسلسله عبر التوقيت ومعالجة التبعية وصولاً إلى الاتساق مع وصف المشروع والميزانية.

يمكن أن يتمتع الجدول الزمني بوضوح قوي ومع ذلك يفتقر إلى الجدوى إذا كان قابلاً للقراءة بصرياً لكنه يعتمد على توقيت غير واقعي أو يتجاهل تبعية؛ الجدول الزمني المقروء يكون موثوقاً تشغيلياً فقط عندما يتناسب تسلسله وتوقيته أيضاً مع ظروف المشروع.

بمجرد اكتمال المراجعة الخاصة بالجدول الزمني، يمكن أن تتناول المراجعات النهائية للطلب متطلبات التقديم التي تتجاوز الجدول الزمني نفسه.

اختيار تنسيق جدول زمني يتناسب مع متطلبات المنحة

تأخذ متطلبات المموِّل الأولوية عندما تحدد تنسيقاً للجدول الزمني عبر حقل في النموذج، أو مرفق، أو تعليمات تقديم أخرى.

عندما لا يُحدَّد تنسيق، استخدم أبسط تنسيق جدول زمني يوفر قابلية قراءة كافية ويجعل تسلسل المشروع والتبعيات واضحة ضمن أي حد صفحات مطبق.

التنسيق الميزة القيد مناسب عندما
القائمة الزمنية توفر قابلية قراءة مباشرة وتعرض الأنشطة بتسلسل مضغوط. قد تكون رؤية التبعية محدودة عندما تتداخل عدة أنشطة أو ترتبط ببعضها. تسمح متطلبات المموِّل بتنسيق مضغوط ويمكن فهم التسلسل دون علاقات بصرية موسعة.
جدول المعالم الرئيسية يجعل المعالم الرئيسية والتواريخ المرتبطة بها سهلة المسح في تخطيط منظم. يستخدم مساحة أكبر من القائمة البسيطة وقد يظهر التبعيات بشكل أقل مباشرة من المخطط البصري. تسمح متطلبات المنحة بالمعلومات الجدولية وتكون رؤية المعالم الرئيسية مهمة ضمن المساحة المتاحة أو حد الصفحات.
مخطط جانت يجعل التسلسل والمهام المتداخلة ورؤية التبعية أسهل في التمثيل البصري. يستخدم مساحة أكبر وتعقيداً بصرياً أكبر، مما قد لا يكون مناسباً لحقل نموذج محدود أو حد صفحات. تسمح متطلبات المموِّل بمرفق بصري أو تخطيط وتستفيد علاقات المشروع من العرض المكاني.

مخطط جانت هو تمثيل واحد لنفس الجدول الزمني للمشروع، وليس مهمة تخطيط مختلفة، والتعقيد البصري الأكبر لا يجعل الجدول الزمني أكثر ملاءمة تلقائياً.

قد تناسب القائمة الزمنية عرضاً مضغوطاً، وقد يناسب جدول المعالم الرئيسية المعلومات المرتكزة على المعالم الرئيسية، وقد يساعد مخطط جانت عندما يحتاج العمل المتداخل أو التبعيات إلى رؤية أقوى؛ يبقى الاختيار المناسب مشروطاً بتعليمات المموِّل والمساحة المتاحة والمعلومات التي يحتاج التنسيق إلى إيصالها.

استخدام تفاصيل كافية لتوضيح المهام والتبعيات

يحتاج مدخل الجدول الزمني إلى تفاصيل كافية لإظهار النشاط والتوقيت والمعلم الرئيسي أو المُخرَج القابل للتسليم الذي يدعمه وأي تبعية ذات صلة دون سرد كل مهمة صغرى.

يجب أن يجعل مستوى التحديد المناسب التنفيذ مفهوماً مع الحفاظ على قابلية قراءة الجدول.

يعتمد مستوى التفاصيل المفيد على تعقيد المشروع وتعليمات المموِّل ومشاركة المتعاون وعدد الأنشطة المترابطة.

يجب أن ينقل كل مدخل الحد الأدنى من المعلومات اللازمة لفهم ما يحدث وكيف يتناسب مع المشروع، مع تحديد الطرف المسؤول عندما تؤثر المسؤولية مادياً على التنفيذ.

مدخل غامض مثل العمل على المشروع لا يحدد إجراءً محدداً أو توقيتاً مفيداً.

يمكن لمدخل أكثر تحديداً أن يذكر إكمال إنتاج العمل الفني خلال فترة الإنتاج المقررة قبل التركيب، مما يوضح النشاط والتوقيت والتبعية دون تجزئة العمل إلى كل مهمة صغرى فردية.

الأخطاء الشائعة في الجدول الزمني لمشروع المنحة الفنية

تكون الأخطاء في الجدول الزمني لمشروع المنحة الفنية مهمة عندما تجعل من الصعب التحقق من الجدوى أو التسلسل أو الاتساق.

يمكن لمشاكل مثل تواريخ خارج فترة التمويل المؤهلة، أو تبعية مفقودة، أو مدة غير واقعية أن تحجب ما إذا كان يمكن تنفيذ الأنشطة المقترحة كما هو مقرر.

راجع كل خطأ في الجدول الزمني من خلال تحديد أثره الجدولي، والمؤشر الذي يكشفه، والتصحيح المطلوب.

تجمّع البنود أدناه أخطاء التوقيت ذات الصلة دون الإيحاء بأن كل خطأ له نفس الأهمية أو أن كل مموِّل يقيّم الجداول الزمنية بنفس الطريقة.

على سبيل المثال، إذا كان تاريخ معرض ثابت لا يمكن نقله وكان الإنتاج يعتمد على مواد مسلَّمة خارجياً، فقد لا يكون مجرد تغيير موعد المعرض تصحيحاً صحيحاً عندما يتأخر التسليم.

التصحيح هو تمثيل المهلة الزمنية للتسليم والتبعية بشكل صريح، ثم تعديل توقيت الإنتاج القابل للتحكم أو الطوارئ المبررة حول تاريخ الحدث الثابت.

مثال على جدول زمني لمشروع منحة فنية

تأمل مشروع منحة فنية افتراضياً يطوّر ويعرض مجموعة صغيرة من الأعمال الفنية الجديدة.

يوضح هذا الجدول الزمني لمشروع المنحة الفنية كيف تربط كل مرحلة مشروع بين نشاط ونطاق زمني مع معلم رئيسي أو تسليمية، بينما تحافظ التبعيات ووقت احتياطي مبرر على تسلسل واقعي ضمن نطاق المشروع المذكور.

التواريخ توضيحية ولا تمثل جدولاً مطلوباً من المموِّل أو مدة قياسية.

يتبع المثال تسلسلاً مترابطاً واحداً من التحضير مروراً بالإنتاج وصولاً إلى العرض.

يوضح الجدول أين يعتمد نشاط لاحق على شرط مسبق وأين يبرر خطر توقيت خارجي معقول وقتاً احتياطياً.

مرحلة المشروع النشاط التاريخ أو النطاق الزمني المعلم الرئيسي / المُخرَج القابل للتسليم التبعية
البحث والتحضير تطوير المراجع، تأكيد المواد، وصقل خطة الإنتاج 1–14 مارس اكتمال البحث والتحضير بداية المشروع
اقتناء المواد طلب واستلام المواد المطلوبة للإنتاج 10–21 مارس توفر المواد المطلوبة تحديد متطلبات المواد أثناء التحضير
الإنتاج إنشاء مجموعة الأعمال الفنية المخططة 22 مارس–30 أبريل اكتمال إنتاج العمل الفني توفر المواد المطلوبة
الوقت الاحتياطي توفير طوارئ لتأخير محتمل في تسليم المواد أو الإنتاج 1–7 مايو نافذة تعديل الجدول يُستخدم فقط إذا أثر خطر التوقيت المحدد على الإنتاج
تحضير التركيب تجهيز العمل المكتمل ومواد العرض للتركيب 8–12 مايو العمل جاهز للتركيب اكتمال الإنتاج
التركيب والعرض تركيب وعرض العمل الفني المكتمل 13–17 مايو تم تسليم العرض اكتمال العمل الفني وتحضير التركيب

يظهر المثال التسلسل بوضع التحضير قبل الإنتاج وجعل العرض يعتمد على العمل الفني المكتمل، بينما تمثل المعالم الرئيسية والمخرجات القابلة للتسليم نقاط إنجاز ذات معنى وليس مهام ثانوية.

الوقت الاحتياطي في المثال مرتبط بخطر محتمل في تسليم المواد أو الإنتاج بدلاً من إضافته إلى كل مرحلة مشروع، ويبقى مستوى التفاصيل متّسقاً مع نطاق المشروع الافتراضي.

ضمن عملية كتابة مقترح منحة فنية الأوسع، يجب تكييف التواريخ والمدد والتبعيات والمعالم الرئيسية الفعلية مع ظروف المشروع والمموِّل الحقيقية.

الدرس القابل للنقل هو جعل توقيت كل نشاط وعلاقته ببقية المشروع واضحة بما يكفي ليعمل الجدول كخطة مترابطة واحدة.
