Cómo crear el calendario de un proyecto para una subvención artística 0 % leído

Cómo crear el calendario de un proyecto para una subvención artística

Para crear un calendario del proyecto para una subvención artística, primero fija el período financiable y las fechas inamovibles; después convierte los resultados en actividades e hitos, ordena las dependencias y asigna fechas y duraciones realistas, con margen solo cuando exista un riesgo plausible. El calendario representa la ejecución del proyecto, no las fechas de solicitud o de revisión de la subvención.

Plan de construcción del calendario

Sigue esta secuencia para convertir el alcance del proyecto en un calendario que pueda leerse, comprobarse y ejecutar dentro de las condiciones de la subvención.

  1. Fija los límitesConfirma el inicio y final elegibles, la notificación y cualquier fecha o compromiso inamovible.Salida: ventana de programación utilizable.
  2. Convierte resultados en trabajoDesglosa cada resultado en actividades programables y marca hitos o entregables significativos.Salida: unidades de trabajo claras.
  3. Ordena las dependenciasSepara lo que debe esperar de lo que puede ejecutarse en paralelo y conserva la relación predecesor-sucesora.Salida: secuencia operativa.
  4. Asigna fechas y margenEstima duración y fechas según complejidad, disponibilidad, entregas y aprobaciones; añade margen solo al riesgo plausible.Salida: cronograma realista.
  5. Cruza los documentosComprueba que actividad, propósito, momento y costes relacionados sean coherentes con la descripción y el presupuesto.Salida: solicitud consistente.
  6. Revisa y presentaVerifica cobertura, hitos, secuencia, plazos y dependencias; después usa el formato y nivel de detalle exigidos por el financiador.Salida: calendario listo para presentar.

Regla central: las fechas fijas actúan como límites; las fechas flexibles se ajustan dentro de ellos, y una actividad dependiente no debe adelantarse a su requisito previo.

El formato y el nivel de detalle dependen de las instrucciones del financiador y de la complejidad real del proyecto. Las fechas elegibles delimitan el período financiable; la disponibilidad de colaboradores, los plazos de entrega, las aprobaciones y las dependencias determinan cómo se programa el trabajo dentro de ese período.

Tabla de contenidos

Establecer el período del proyecto financiado y las restricciones de fecha

La planificación del período financiable comienza por separar las fechas que el financiador o el propio proyecto no pueden modificar de aquellas que el artista aún puede ajustar.

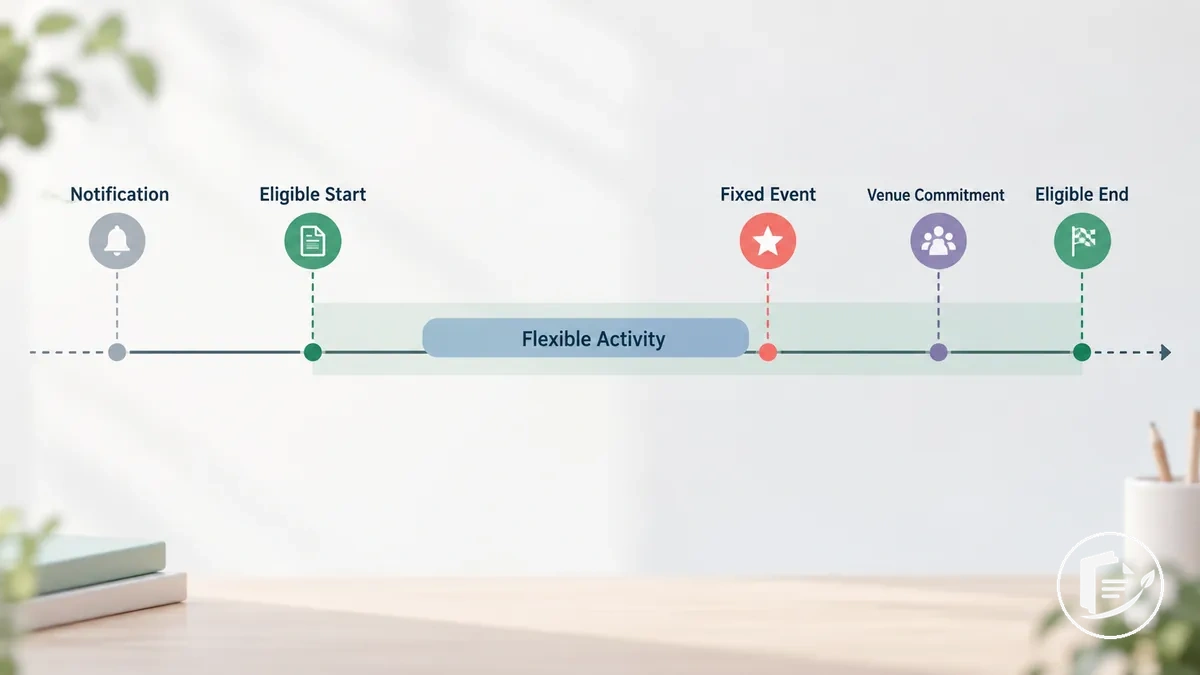

Ventana ilustrativa del proyecto financiado que muestra las fechas elegibles, una fecha fija de evento y la temporización flexible de actividades

Fechas que limitan o pueden mover el plan

Por ejemplo, si una exposición tiene una fecha de inauguración fija, esa fecha reduce la ventana de producción porque la producción, la instalación y otras actividades previas necesarias deben encajar antes de ella en lugar de moverse con el resto del plan.

Una vez clasificadas las restricciones fijas y las fechas ajustables, el intervalo permitido por los límites elegibles aplicables y los compromisos inamovibles del proyecto es el período de programación utilizable para la programación a nivel de tareas.

Desglosar el proyecto artístico en actividades e hitos

Descomponga cada resultado previsto del proyecto artístico, definido en la descripción y los objetivos del proyecto, en actividades principales y, a continuación, identifique el hito o entregable que marque un progreso o una finalización significativos.

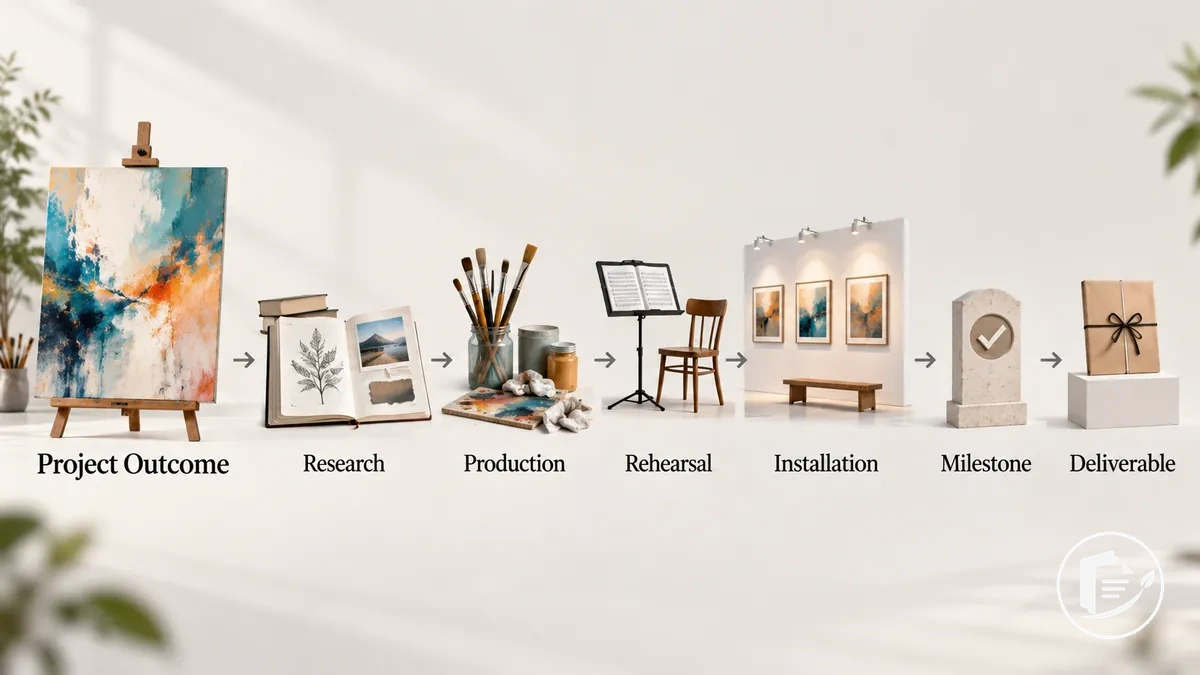

Resultado del proyecto artístico desglosado en actividades principales e hitos de control para un calendario de subvención

De resultado a unidades programables

  1. Identifique el resultado o entregable del proyecto. Indique el resultado que se espera producir con el trabajo planificado; la comprobación es que cada actividad posterior pueda conectarse con este resultado.
  2. Desglose el resultado en actividades principales. Identifique el trabajo sustancial necesario para alcanzarlo; la comprobación es que cada actividad represente una unidad de trabajo programable y no una intención amplia.
  3. Agrupe las tareas menores. Combine las microtareas que no necesitan entradas separadas en el calendario; la comprobación es que los elementos de trabajo restantes tengan el detalle suficiente para programarse sin convertirse en un inventario exhaustivo de tareas.
  4. Marque los hitos o entregables. Identifique los puntos de finalización significativos o estados del proyecto que muestren cuándo se ha alcanzado una etapa relevante; la comprobación es que cada hito represente un punto de control y no trabajo en ejecución.
  5. Asigne la responsabilidad cuando sea pertinente. Cuando un colaborador o socio afecte a la ejecución, identifique a la persona responsable de esa actividad o entregable; la comprobación es que la responsabilidad quede clara siempre que el trabajo coordinado dependa de ella.

Mantenga la descomposición práctica: una fase de producción puede contener varias tareas menores sin que sea necesario convertir cada tarea en una entrada separada del calendario.

Una vez que las actividades y los hitos del proyecto se expresan como unidades de trabajo y puntos de control útiles, están listos para secuenciarse.

Secuenciar las actividades por fases y dependencias del proyecto

Existe una dependencia entre actividades cuando una actividad necesita que otra actividad o requisito previo se complete antes de poder comenzar o finalizar.

El requisito previo actúa como predecesor, mientras que la actividad dependiente es la sucesora que le sigue en la secuencia del proyecto.

Ordene cada fase del proyecto según las dependencias reales, no según fechas arbitrarias: el trabajo que tenga un requisito previo real debe esperar a que se cumpla esa condición, mientras que una tarea paralela independiente puede realizarse de forma simultánea.

Por ejemplo, la producción puede requerir que la investigación esté completa, mientras que la preparación de la documentación puede ejecutarse en paralelo con otros trabajos.

La secuencia debe hacer explícitos los requisitos previos, las actividades dependientes y sus consecuencias sobre la programación, sin imponer el mismo modelo de fases a todos los proyectos artísticos.

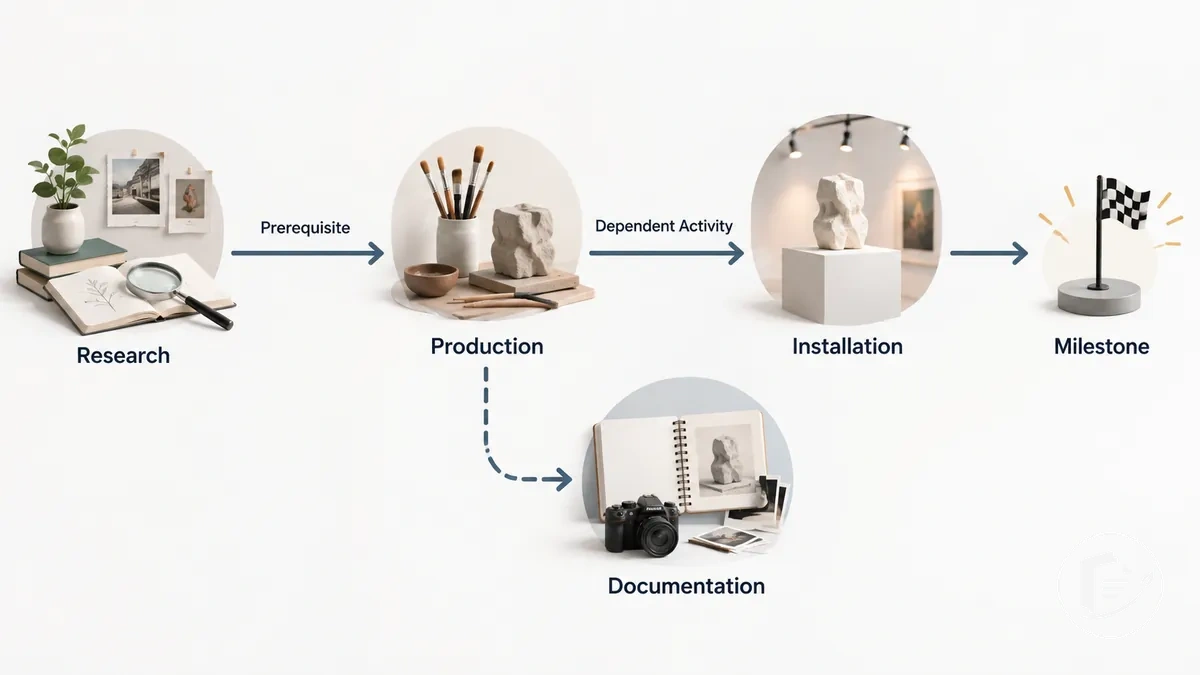

Actividades del proyecto ordenadas por dependencias con tareas secuenciales y paralelas que conducen a un hito

Dependencia frente a trabajo paralelo

Secuencia de dependencias

  1. Comience con la actividad o fase del proyecto más temprana requerida. Identifique su requisito previo, si existe; sin un requisito previo dentro del proyecto, la actividad no necesita esperar a otra actividad del proyecto.
  2. Identifique la actividad dependiente. Marque el predecesor que requiere; la sucesora debe esperar cuando ese requisito previo deba completarse primero.
  3. Separe el trabajo paralelo. Identifique las actividades que no requieren la finalización del trabajo precedente; esas actividades pueden ejecutarse en paralelo en lugar de alargar la secuencia innecesariamente.
  4. Continúe con las fases posteriores. Para cada actividad, identifique su requisito previo y si el trabajo posterior debe esperar o puede realizarse de forma simultánea.
  5. Marque el hito. Identifique el punto de finalización que sigue a las actividades predecesoras requeridas; esto confirma dónde la secuencia de dependencias alcanza un punto de control significativo del proyecto.

En un proyecto de instalación hipotético, si la fabricación debe finalizar antes de que pueda comenzar la instalación, un retraso en la fabricación puede generar un retraso posterior al desplazar la instalación y un hito posterior, a menos que el trabajo paralelo o la flexibilidad de programación disponible absorban el cambio.

Una vez que las relaciones predecesor-sucesora y las tareas paralelas están claras, el orden de las actividades es lo suficientemente estable para asignar fechas y duraciones.

Asignar fechas, duraciones y tiempo de margen realistas

Asigne cada fecha de inicio, fecha de finalización y duración solo después de que el orden de las actividades esté claro, utilizando condiciones de ejecución reales en lugar de estimaciones optimistas.

Cuando la duración sea incierta, utilice un intervalo de fechas realista en lugar de implicar una duración exacta que las condiciones disponibles del proyecto no puedan respaldar.

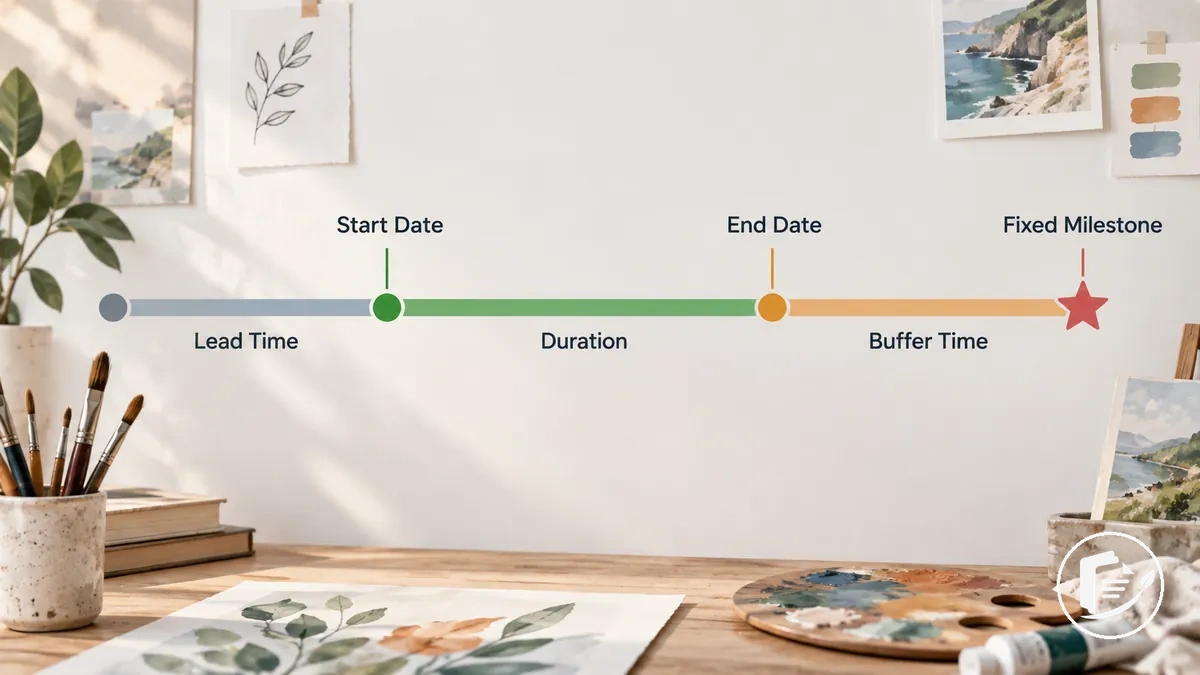

Calendario ilustrativo de actividades del proyecto que muestra la duración, el plazo de entrega externo, el tiempo de margen y un hito fijo

Factores que cambian la duración o las fechas

Por ejemplo, si la entrega de un material externo debe ocurrir antes de que la producción pueda comenzar, un plazo de entrega incierto puede justificar un tiempo de margen antes de la producción; si la entrega se retrasa, el intervalo ajustable de fechas de producción puede moverse mientras que una fecha fija de evento permanece sin cambios.

El calendario resultante debe seguir siendo creíble y ajustable a medida que las condiciones de ejecución se vuelvan más claras.

Alinear el calendario con la descripción y el presupuesto del proyecto

La alineación del calendario significa que la misma actividad principal aparece con una duración coherente en la descripción del proyecto y que las necesidades de recursos relacionadas se reflejan en el presupuesto cuando existe una categoría de coste específica.

El calendario, la descripción del proyecto y el presupuesto deben ser coherentes en cuanto a qué es la actividad, su propósito dentro del proyecto y cuándo se necesitan los costes asociados.

Identifique cada actividad principal en el calendario, la descripción del proyecto y el presupuesto para comparar su duración, su propósito y la categoría de coste correspondiente.

Esta verificación cruzada hace visible una discrepancia sin asumir que cada actividad requiera una línea presupuestaria independiente.

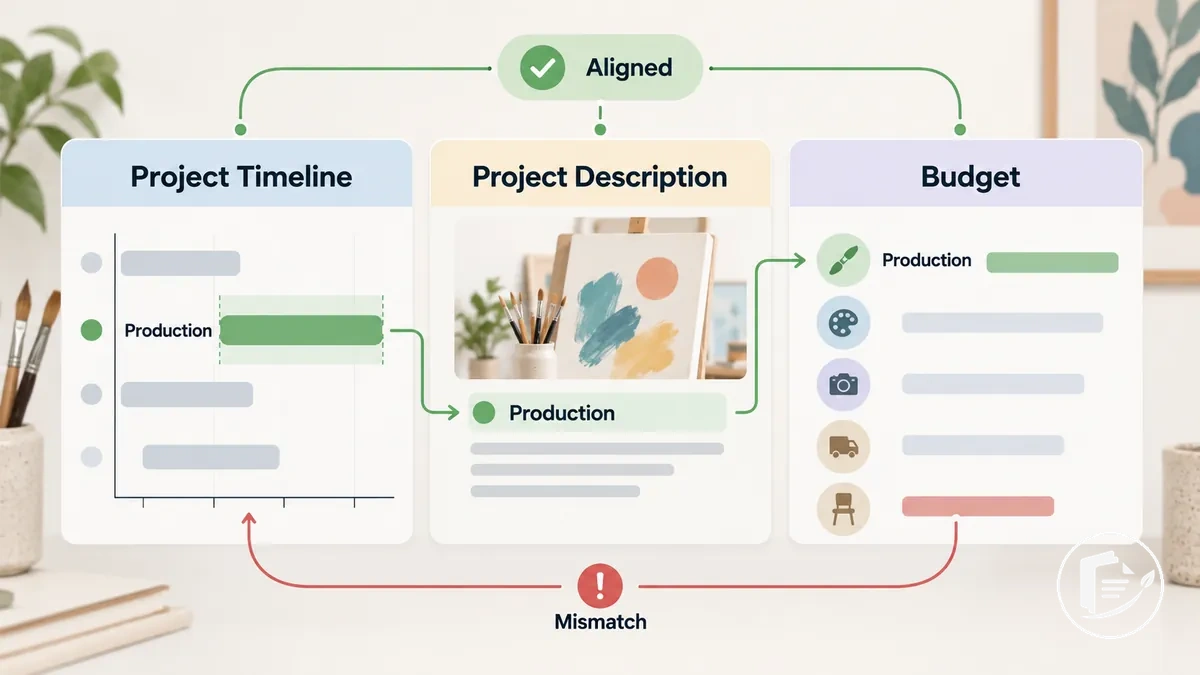

Calendario del proyecto, descripción del proyecto y presupuesto alineados en torno a la misma actividad financiada por la subvención
Actividad Momento en el calendario Propósito en la descripción del proyecto Categoría de coste relacionada (si existe) Comprobación de coherencia
Investigación Fase de investigación Desarrolla el material o la dirección necesarios para el trabajo posterior del proyecto Necesidad de recursos relacionada con la investigación, si corresponde Alineado cuando el propósito indicado y cualquier necesidad de recursos relacionada se corresponden con el momento de la investigación
Producción Fase de producción Crea la obra artística planificada o el resultado del proyecto Materiales o servicios de producción, si corresponde Requiere revisión cuando aparece un coste de producción en un período sin actividad de producción correspondiente
Presentación Fase de presentación Entrega o presenta el resultado del proyecto en su contexto previsto Necesidad de recursos relacionada con la presentación, si corresponde Alineado cuando el momento de la actividad, el propósito indicado y cualquier coste relacionado ocurren en partes compatibles del proyecto

Una tarea del proyecto sin una necesidad de recursos específica puede ser una actividad sin coste legítima, por lo que la ausencia de una línea presupuestaria independiente no es automáticamente una discrepancia.

Por el contrario, un gasto de producción que aparece en un período en el que el calendario no muestra ninguna actividad de producción puede requerir corrección o aclaración; cuando sea necesario un tratamiento detallado de los costes, ajuste el calendario al presupuesto de la subvención sin convertir el calendario en un ejercicio de elaboración del presupuesto.

Revisar el calendario para verificar claridad, viabilidad y coherencia

Un calendario terminado debe tener la claridad suficiente para hacer comprensible el trabajo planificado, respaldar la viabilidad dentro del período financiado y mantener la coherencia con el resto de la solicitud.

La revisión del calendario verifica si el cronograma es operativamente creíble con las condiciones indicadas del proyecto, no solo si sus fechas son fáciles de leer.

Revise cada criterio contrastándolo con una condición observable en el calendario completo y trate el resultado como una señal de conformidad o un motivo de revisión.

Comprobación final: conforme o revisar

Una vez completada la revisión específica del calendario, las comprobaciones finales de la solicitud pueden abordar los requisitos de presentación más allá del propio calendario.

Elegir un formato de calendario que se ajuste a los requisitos de la subvención

Los requisitos del financiador tienen prioridad cuando prescriben un formato de calendario a través de un campo del formulario, un archivo adjunto u otra instrucción de presentación.

Cuando no se prescriba ningún formato, utilice el formato de calendario más sencillo que sea suficientemente legible y haga claras la secuencia del proyecto y sus dependencias dentro de cualquier límite de páginas aplicable.

Formato Ventaja Limitación Adecuado cuando
Lista cronológica Proporciona una legibilidad directa y presenta las actividades en secuencia de forma compacta. La visibilidad de las dependencias puede ser limitada cuando varias actividades se superponen o se relacionan entre sí. Los requisitos del financiador permiten un formato compacto y la secuencia puede entenderse sin necesidad de relaciones visuales extensas.
Tabla de hitos Facilita la exploración visual de los hitos y las fechas asociadas en una estructura organizada. Utiliza más espacio que una lista simple y puede mostrar las dependencias de forma menos directa que un gráfico visual. Los requisitos de la subvención permiten información tabulada y la visibilidad de los hitos es importante dentro del espacio disponible o el límite de páginas.
Diagrama de Gantt Facilita la representación visual de la secuencia, las tareas superpuestas y la visibilidad de las dependencias. Utiliza más espacio y complejidad visual, lo que puede no ser adecuado para un campo de formulario o límite de páginas restringido. Los requisitos del financiador permiten un archivo adjunto visual o una disposición visual y las relaciones del proyecto se benefician de una representación espacial.

Un diagrama de Gantt es una representación del mismo calendario del proyecto, no una tarea de planificación diferente, y una mayor complejidad visual no hace automáticamente que el calendario sea más adecuado.

Una lista cronológica puede adaptarse a una presentación compacta, una tabla de hitos puede ser adecuada para información centrada en hitos, y un diagrama de Gantt puede ayudar cuando el trabajo superpuesto o las dependencias necesitan una mayor visibilidad; la elección adecuada sigue dependiendo de las instrucciones del financiador, el espacio disponible y la información que el formato necesita comunicar.

Utilizar el detalle suficiente para que las tareas y dependencias queden claras

Una entrada del calendario necesita el detalle suficiente para mostrar la actividad, el momento, el hito o entregable que respalda y cualquier dependencia relevante, sin enumerar cada microtarea.

La especificidad adecuada debe hacer comprensible la ejecución y, al mismo tiempo, mantener el calendario legible.

El nivel de detalle útil depende de la complejidad del proyecto, las instrucciones del financiador, la participación de colaboradores y el número de actividades interdependientes.

Información mínima por entrada

Una entrada vaga como trabajar en el proyecto no identifica una acción específica ni un momento útil.

Una entrada más específica podría indicar completar la producción de la obra durante el período de producción previsto antes de la instalación, lo que aclara la actividad, el momento y la dependencia sin fragmentar el trabajo en cada microtarea individual.

Errores comunes en el calendario de un proyecto para una subvención artística

Los errores en el calendario de un proyecto para una subvención artística importan cuando dificultan verificar la viabilidad, la secuencia o la coherencia.

Problemas como fechas fuera del período de financiación elegible, una dependencia omitida o una duración poco realista pueden ocultar si las actividades propuestas pueden ejecutarse según lo programado.

Revise cada error del calendario identificando su consecuencia en la programación, la señal que lo revela y la corrección necesaria.

Señal → consecuencia → corrección

Por ejemplo, si una fecha de exposición fija no puede moverse y la producción depende de materiales suministrados por terceros, desplazar la exposición puede no ser una corrección válida cuando la entrega se retrasa.

La corrección es representar explícitamente el plazo de entrega y la dependencia y, después, ajustar la programación de la producción que sí pueda modificarse o el margen justificado alrededor de la fecha fija del evento.

Ejemplo de calendario de un proyecto para una subvención artística

Considere un proyecto hipotético para una subvención artística que desarrolla y presenta un pequeño conjunto de obra nueva.

Este calendario del proyecto para una subvención artística muestra cómo cada fase del proyecto conecta una actividad y un intervalo de fechas con un hito o entregable, mientras que las dependencias y un margen justificado preservan una secuenciación realista dentro del alcance indicado del proyecto.

Las fechas son ilustrativas y no representan un calendario exigido por el financiador ni una duración estándar.

El ejemplo sigue una secuencia coherente desde la preparación hasta la producción y la presentación.

La tabla muestra dónde una actividad posterior depende de un requisito previo y dónde un riesgo externo de programación plausible justifica un margen.

Fase del proyecto Actividad Fecha o intervalo de fechas Hito/entregable Dependencia
Investigación y preparación Desarrollar referencias, confirmar materiales y refinar el plan de producción 1–14 de marzo Investigación y preparación completadas Inicio del proyecto
Adquisición de materiales Solicitar y recibir los materiales necesarios para la producción 10–21 de marzo Materiales necesarios disponibles Requisitos de materiales identificados durante la preparación
Producción Crear el conjunto de obra planificado 22 de marzo–30 de abril Producción de la obra completada Materiales necesarios disponibles
Margen Permitir una contingencia para un posible retraso en la entrega de materiales o en la producción 1–7 de mayo Ventana de ajuste del calendario Se utiliza solo si el riesgo de temporización identificado afecta a la producción
Preparación de la instalación Preparar la obra completada y los materiales de presentación para la instalación 8–12 de mayo Obra lista para la instalación Producción completada
Instalación y presentación Instalar y presentar la obra completada 13–17 de mayo Presentación realizada Obra y preparación de la instalación completadas

El ejemplo muestra la secuenciación al situar la preparación antes que la producción y hacer que la presentación dependa de la obra completada, mientras que los hitos y entregables marcan puntos de finalización significativos en lugar de tareas menores.

Su margen está vinculado a un riesgo plausible de entrega de materiales o producción, no añadido a cada fase del proyecto, y el nivel de detalle se mantiene coherente con el alcance hipotético del proyecto.

Dentro del proceso más amplio de redacción de una propuesta de subvención artística, las fechas, duraciones, dependencias e hitos reales deben adaptarse al proyecto y a las condiciones del financiador.

La lección transferible es hacer explícitos la programación de cada actividad y su relación con el resto del proyecto para que el calendario funcione como un plan coherente.
